PSEL di Keramasan Palembang Ditargetkan Masuki Masa Komisioning di Juli 2026

PALEMBANG, PALTV.CO.ID– Pembangunan PSEL (Pengolahan Sampah menjadi energi Listrik) di Keramasan Palembang terus dikebut pihak pengembang asal negeri tirai bambu.

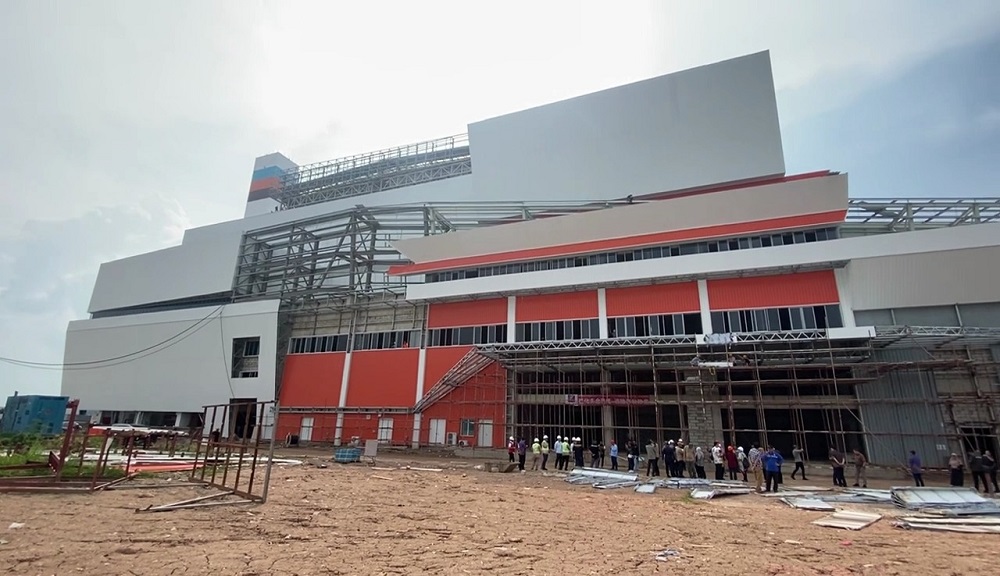

Bahkan, PSEL yang kini sudah berprogres 85 persen, ditargetkan akan memasuki tahap komisioning atau pengujian dalam waktu dekat.

Manager PT Indo Green Power (IGP), Mr Ming menyampaikan, secara keseluruhan pembangunan PSEL sudah di angka 85 persen, baik dari gardu hubung, transmisi dan lainnya.

Baca Juga  PLN Gerak Cepat Tindaklanjuti Keluhan Warga Desa Nirwana soal Tegangan Listrik Drop

“85 persen adalah progres secara keseluruhan. Bauk dari gardu hubung, transmisi, dan lainnya.” katanya.

Pengerjaan pembangunan PSEL sendiri dilakukan secara pararel, sehingga dapat dilakukan secara berkelanjutan, dan ditargetkan pembangunan dapat rampung pada Oktober 2026, lantaran hingga saat ini tidak ada kendala berarti.

“semuanya pararel kita kerjakan. Diharapkan pada Oktober kita bisa selesaikan semuanya.” lanjutnya.

Menurut Mr Ming, hingga progre 85 persen ini, PSEL sudah memasuki tahap individual komisioning, dan komisioning secara terintegrasi ditargetkan dapat dilakukan sekitar bulan Juli 2026.

Manager PT Indo Green Power (IGP), Mr Ming

“kalau komisioning, sekaranag sudah masuk tahap individual komisioning, dan mungkin bulan 7 akan mulai komisioning terintegrasi.” terangnya.

Sementara, untuk sampah bahan baku listrik akan mulai dipasok pada bulan Juni 2026 secara bertahap, dan untuk jumlah akan disesuaikan dengan kebutuhan saratan serta prasarana yang ada.
